【一线传真】耀光煤电#2机组C修进入收尾阶段

2026-09-22 20:03:17 来源: 晋控电力官微

  耀光煤电公司#2机组C修计划周期从9月5日至9月24日,工期20天;共计划检修项目134项,其中标准项目83项、非标及技改项目20项、试验项目14项、技术监督3项,防非停专项14项。

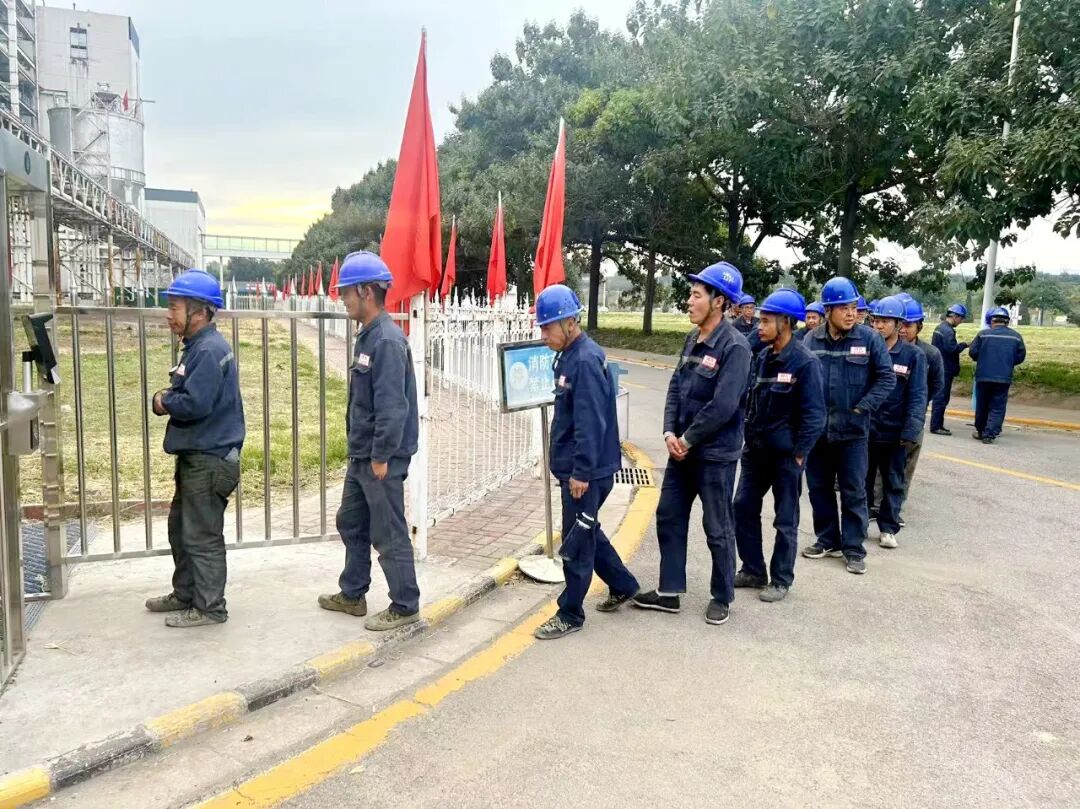

  等级检修队伍排队进入生产现场

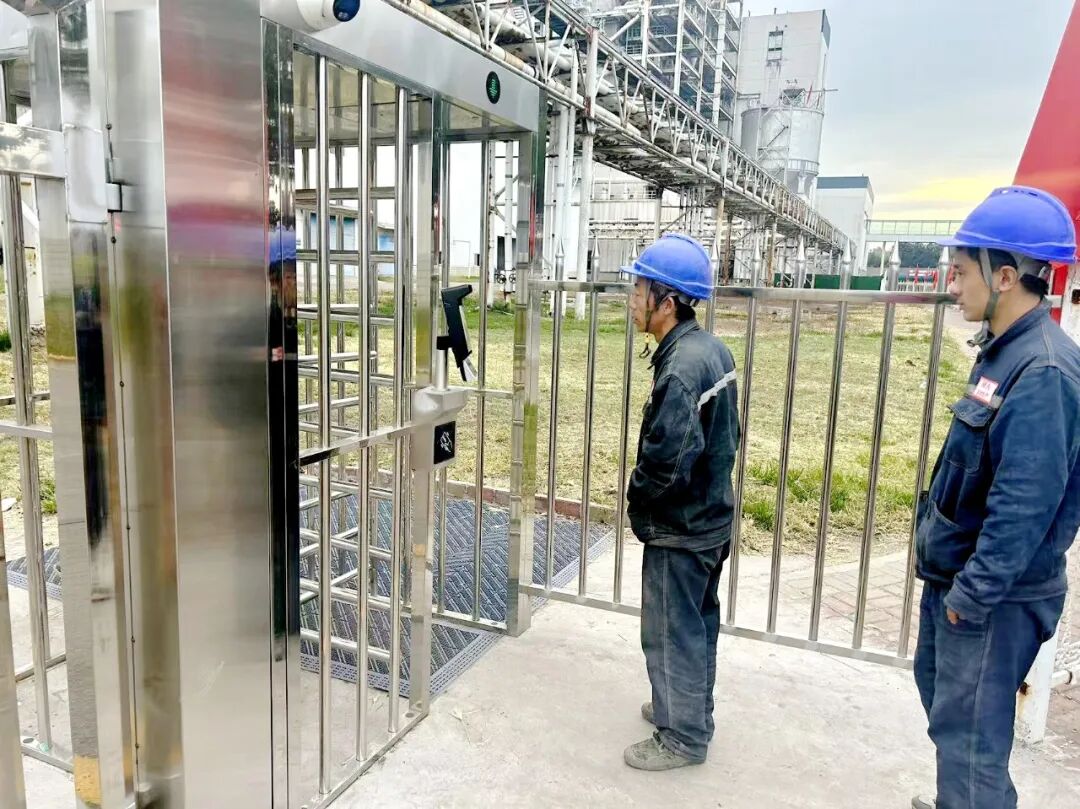

  检修人员通过人脸识别进入生产现场

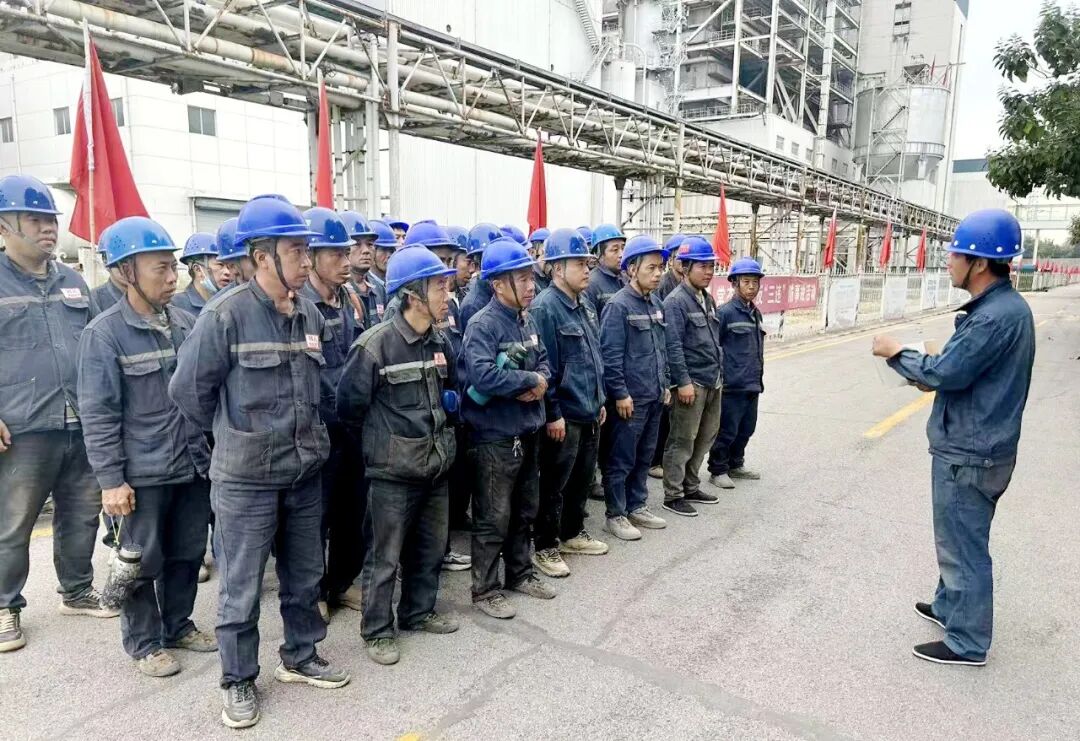

  科森电力保温架子班班前会及安全技术交底

  科森电力等级检修队伍班前会宣誓

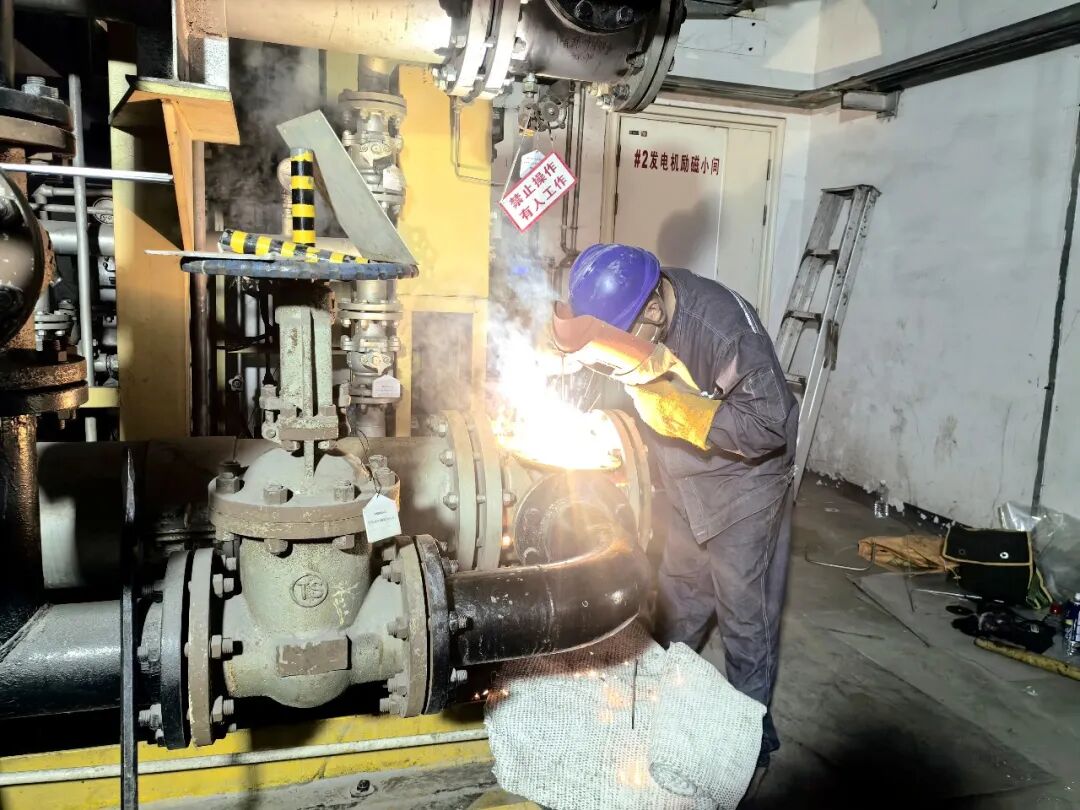

  #2炉空预器护栏恢复

  (图/董志勇白轩昊)
